以光治沙:和田市50万千瓦光伏治沙项目加速推进 预计2025年底完工 时间:2024-07-08 11:14:52  来源:和田零距离  作者:于田县人民政府

  7月5日,位于和田市吉亚乡团结新村的华润新能源和田市50万千瓦光伏治沙项目建设现场,机器轰鸣,近百台推土机推沙开路、平沙整地。而另一侧,施工人员们也忙着引孔压桩,为光伏板的铺设创造条件,一派繁忙景象。采访现场,注水引孔压桩作业引起了记者的注意。

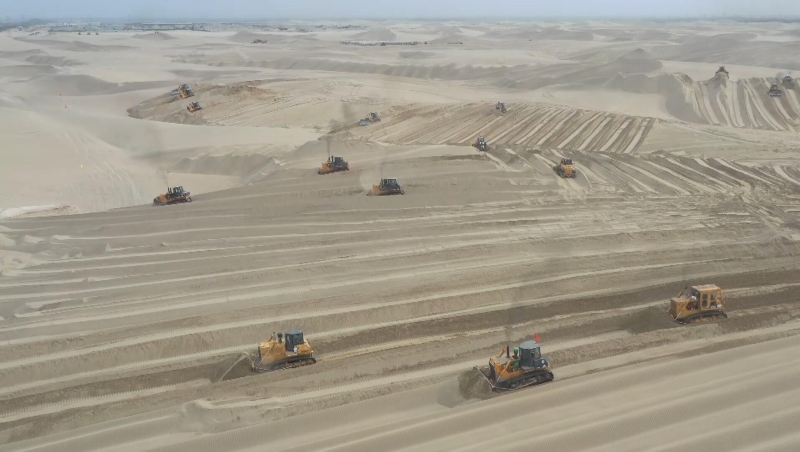

近百台推土机正推沙开路、平沙整地。闫兆霞 摄

  华润新能源和田市50万千瓦光伏治沙暨产业园区低碳转型项目总承包单位生产经理刘杰介绍:“光伏场区平场工作已经接近尾声,现在进行的是放点引孔压桩作业,大面积的流沙场地给我们引孔作业带来了一定的施工难度,必须注入适量的水进行护壁后才能成桩。”

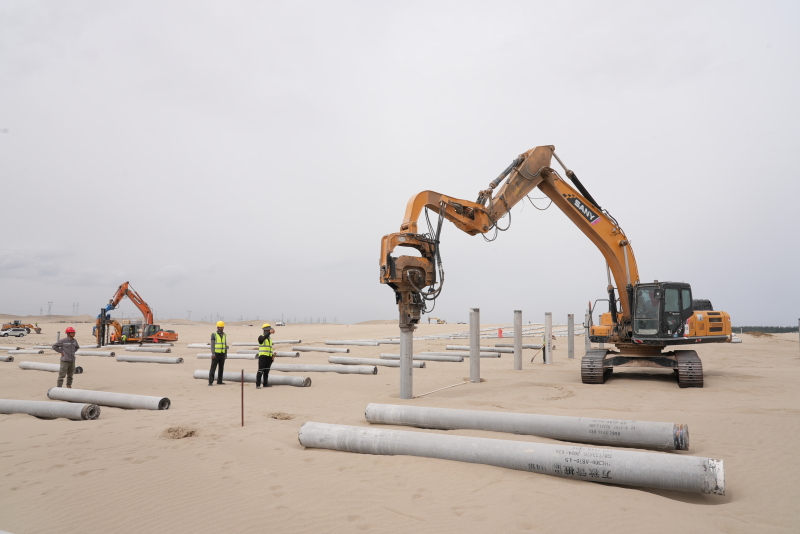

施工机械正在引孔压桩。阿卜力克木·依卜拉依木 摄

  记者在现场了解到,该项目是自治区重点建设项目之一,总投资19.69亿元,于今年6月1日正式启动。项目规划交流侧安装容量为500兆瓦,直流侧装机容量为600兆瓦,拟安装580组件104728块、585组件921856块,共配置1563台320千瓦逆变器,以实现高效能源转换,实现生态效益和经济效益共赢。

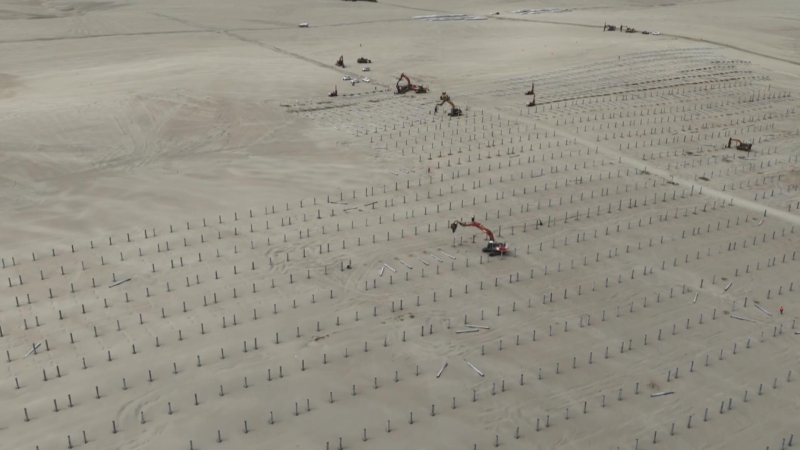

静力压桩机正在进行压桩作业。阿卜力克木·依卜拉依木 摄

  “项目共划分为156个方阵,集电线路分为20回线路汇入升压站。开工以来,投入设备120台、施工人员230人,后续在支架、组件等安装还需3000余人。我们保质量、赶工期力争早日全容量并网,实现治沙固沙目的。项目建成后,首年上网电量约为79000万千瓦时。”项目总工程师王天旭说。

光伏引孔机正在进行引孔作业。阿卜力克木·依卜拉依木 摄

  光伏治沙是在沙漠地区建设光伏电站,将光伏电站和沙漠治理、节水农业结合,在光伏电站的外围种植建设防护林体系,光伏板下安装节水滴灌设施,种植绿色植物。大量的太阳能被转化为电能,减少了对传统化石能源的依赖,降低了碳排放。

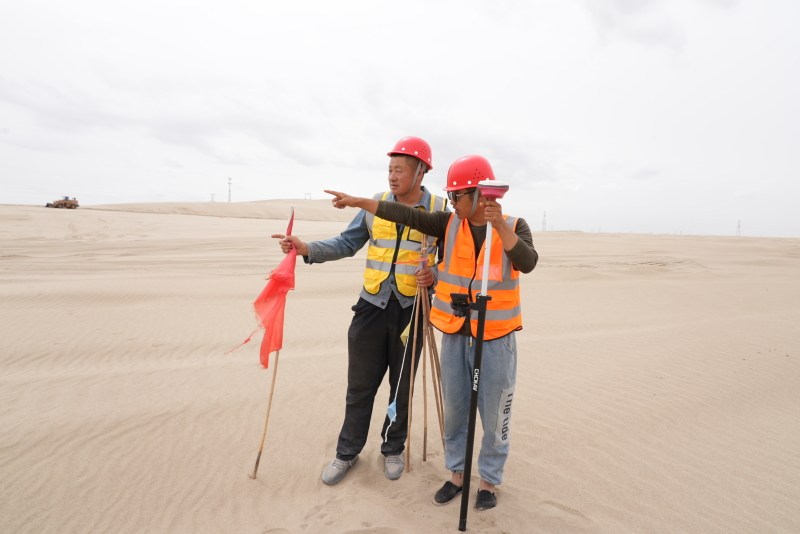

项目现场施工人员正在现场进行测量规划。阿卜力克木·依卜拉依木 摄

  据悉,该项目总工期为19个月,计划于2025年12月30日完成并网发电及固沙治沙工程。项目的加速推进,不仅助力和田地区实现“绿进沙退”的转变,也通过光伏技术实现清洁能源的收集利用,同时结合沙漠治理,改善当地生态环境。

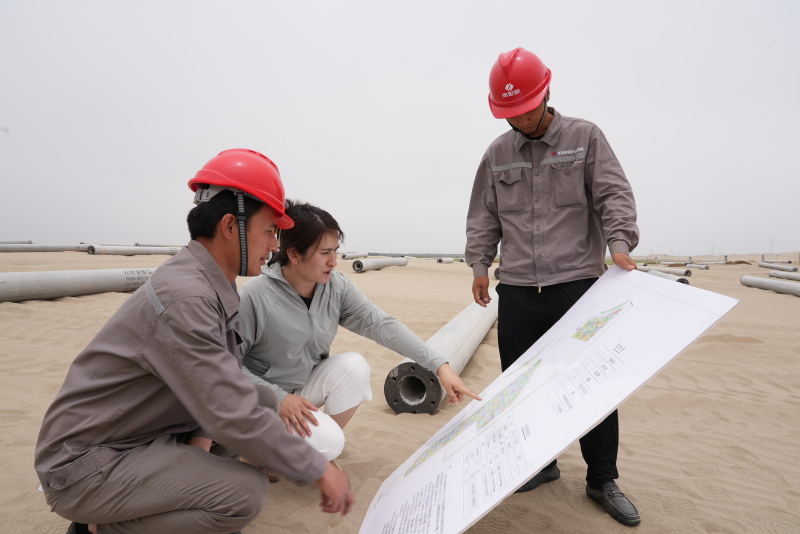

和田市林业和草原局相关人员了解项目建设情况。阿卜力克木·依卜拉依木 摄

  “项目按照地面两米高度,平均6m/s风速计算,可以降低1.7m/s风速。光伏板有遮阳效果,可以降低地面温度,减少风沙活动,调节热力平衡。项目桩基础约16万根,固沙面积约1.2万亩。光伏治沙项目作为一种创新治理模式,不仅可以实现清洁能源的收集利用,还可以改善土壤环境,促进植被生长,达到治沙固沙目的。”和田市林业和草原局党组成员努尔妮萨·托合提如则说。

        来源链接:https://tnews.xjmty.com/app/slyapp/dz1/202407/t20240708_22356373.html

关闭首页
上一篇:盛大开幕!和田23家企业亮相会展…
下一篇:很抱歉没有了
栏目更新:
  • 盛大开幕!和田23家企业亮相会展
  • 我国首座高效节能连栋日光温室在和田试验成功
  • 2024“京和书香”文化志愿交流活动在北京启动
  • 艾尔肯·吐尼亚孜在和田地区调研时强调 更好把资源优势转化为高质量发展新动能
  • 2024年新疆矿业权出让项目推介会在和田市举行
  • 23家企业、1500余件产品......和田积极筹备亚欧博览会!
  • 【和和美美】当津湾广场&和田团城,美爆了!
  • 和田地区生态环境局关于建设项目环境影响评价文件受理情况的公示
  • 2024年“文化和自然遗产日”暨新疆非遗周主会场活动在和田启动
  • 京和种下两粒种子,少年共赴十年之约
